工厂扩产,电却不够用?先别急着换变压器!

工厂扩产,电却不够用?先别急着换变压器!

企业在扩产、新增生产线或引进大功率设备时,常常会遇到一个现实问题:

设备已经选好了,现有供电容量却可能带不动。

面对这种情况,很多企业首先想到变压器增容。但增容往往涉及设计、报批、配电改造及验收,部分项目还需停电施工,不仅增加投资,也可能影响投产进度。

因此,不少企业开始考虑另一种解决思路:

能否通过安装储能,在用电负荷较高时补充功率,实现一定程度的“动态增容”?

储能可在低负荷或低电价时段充电,在设备启动或用电高峰时放电,分担变压器负荷、缓解短时容量不足,同时实现削峰填谷、需量管理,并在具备峰谷价差时获取套利收益。

但储能只能在一定时间内补充功率,不能提高变压器、电缆及配电设备的额定容量,因此无法完全替代增容。

选择储能还是增容,不能只看初始报价,还需综合评估功率缺口及持续时间、新增设备运行方式、供配电系统余量,以及储能可带来的综合收益。

现代工业园区内变压器、工厂与储能系统协同供能

01 先判断:缺的是“短时功率”,还是“长期容量”?

很多企业发现新增设备“带不动”以后,会直接判断是变压器容量不够。

但实际原因可能没有这么简单。

新增设备无法正常运行,常见原因包括:

  • • 变压器容量确实不足;

  • • 企业同时运行的设备过多,最大负荷超过现有供电能力;

  • • 新设备启动功率较大,造成电压波动或保护动作;

  • • 设备额定功率较高,但只在少数工序短时间满功率运行;

  • • 低压配电柜、电缆、开关或母线容量不足;

  • • 功率因数、三相不平衡或电能质量存在问题。

因此,在讨论安装储能还是增容变压器之前,首先要回答一个问题:

企业真正缺少的是短时间的功率,还是长时间、持续性的供电容量?

如果只是每天少数几个时段功率不足,储能有机会发挥作用。

如果新增设备每天需要连续运行数小时,企业长期负荷已经接近甚至超过现有供电能力,那么变压器增容通常更稳妥。

02 变压器容量、企业负荷和设备功率是什么关系?

判断现有变压器能不能带动新增设备,不能只把所有设备铭牌上的功率简单相加。

设备铭牌功率不等于启动瞬间或工艺峰值功率,部分设备启动时的瞬时需求可能明显高于正常运行功率。

变压器一般以千伏安(kVA)表示容量,生产设备通常以千瓦(kW)表示有功功率。两者之间还会受到功率因数、设备效率、同时使用系数和实际运行工况等因素影响。

可以简单理解为:

变压器容量决定企业供电能力的上限,现有负荷决定已经用了多少,新增设备功率决定还需要增加多少。

例如,一家工厂现有变压器容量为1000kVA,并不意味着企业可以长期按照1000kW使用。

还需要进一步考虑:

  • • 变压器当前最大负荷是多少;

  • • 功率因数处于什么水平;

  • • 是否需要保留合理的运行余量;

  • • 新增设备是否会与原有设备同时运行;

  • • 新设备启动时是否存在瞬时功率冲击;

  • • 配电柜、电缆、开关和母线能否承受新增电流。

假设企业现有最大负荷约为650kW,现在准备新增一台额定功率300kW的设备。

如果新增设备启动后,企业总负荷上升到950kW,就需要继续判断:

  • • 950kW负荷每天会持续多长时间;

  • • 新设备是否需要长时间满功率运行;

  • • 现有变压器和配电系统是否具备承载条件;

  • • 储能能否在负荷较高时补足功率缺口。

这一步不能只看设备铭牌,也不能只参考某一时刻的电表数据。更可靠的方法,是调取企业一段时间内的负荷曲线,并结合新增设备的运行工况进行计算。

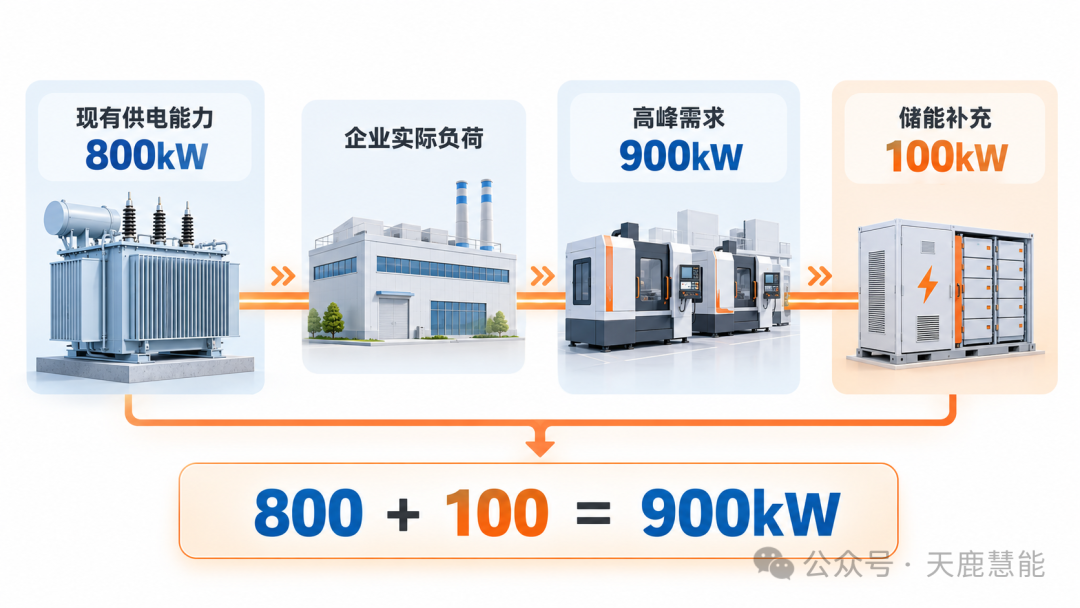

变压器供电能力、企业实际负荷、新增设备需求与储能补充功率的关系

03 储能为什么可以实现一定程度的“动态增容”?

储能系统可以在企业负荷较低或电价较低时充电,在企业负荷升高时放电。

当新增设备启动或进入高功率运行状态时,储能与电网同时向企业内部负荷供电,从而降低变压器在这一时段承担的功率。

例如:

  • • 现有供配电系统能够安全承担800kW负荷;

  • • 某个生产时段,企业实际需要900kW;

  • • 储能系统在这段时间输出100kW;

  • • 变压器承担的负荷仍控制在约800kW。

从企业用电侧看,相当于储能临时补充了100kW功率,这种方式常被称为“动态增容”。

但需要注意,储能并没有真正改变变压器、开关、电缆和母线的额定容量,而是在一定时间内分担部分负荷。

储能能补多少功率、能够持续多久,主要由两个参数决定。

储能功率:决定能补多大的缺口

储能功率通常以kW或MW表示,主要由PCS等设备的输出能力决定。

如果企业的功率缺口为200kW,而储能系统最大只能输出100kW,那么储能就无法完全覆盖这个缺口。

因此,储能系统的输出功率需要与企业实际功率缺口相匹配,同时还要考虑系统效率、运行余量和控制响应。

储能容量:决定能持续多长时间

储能容量通常以kWh或MWh表示。

在暂不考虑系统损耗和预留电量的情况下,可以进行一个简单估算:

持续供电时间≈可用储能容量÷放电功率

例如,一套可用容量为400kWh的储能系统,以200kW功率放电,理论上可以持续约2小时。

但在实际项目中,还要考虑:

  • • 充放电效率;

  • • 电池允许使用的容量范围;

  • • 电池容量衰减;

  • • 环境温度;

  • • 系统备用电量;

  • • 设备负荷波动;

  • • 储能是否还需要参与削峰填谷、需量控制等运行任务。

因此,同样是200kW的功率缺口:

  • • 如果每天只持续十几分钟,储能可能比较容易解决;

  • • 如果每天持续1至2小时,需要配置相应的储能容量;

  • • 如果每天持续8小时甚至更久,储能投资会明显增加;

  • • 如果企业全天负荷都超过现有供电能力,储能还可能缺少合适的充电窗口。

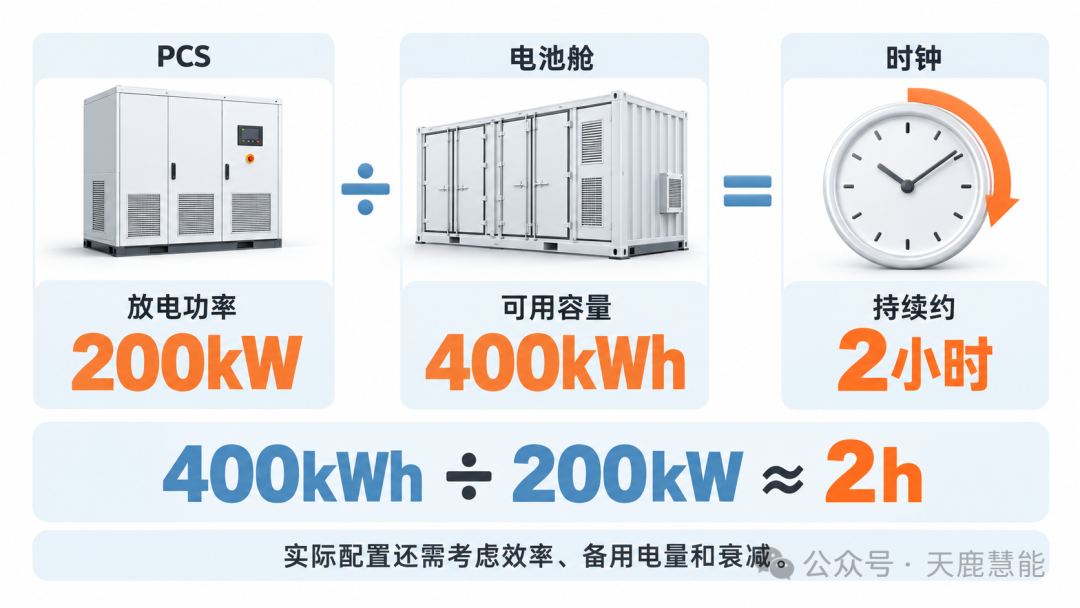

储能功率、可用容量和持续供电时间的计算关系

04 储能除了补充功率,还能带来哪些价值?

如果储能只用来解决每天几分钟的功率缺口,项目经济性未必理想。

储能更大的优势,在于它可以根据企业实际用电情况,同时承担多项功能。

削峰填谷

储能可以在企业负荷较低时充电,在用电高峰时放电,降低企业从电网侧获取的峰值功率。

对于负荷峰谷差较大的企业,储能可以帮助平滑用电曲线,减少尖峰负荷对变压器和配电系统的压力。

峰谷套利

在具备峰谷电价差的条件下,储能可以在低电价时段充电,在高电价时段放电,减少企业高价时段的购电量。

不过,峰谷套利收益不能只用峰谷电价差乘以储能容量进行简单计算,还要考虑:

  • • 实际可用容量;

  • • 充放电效率;

  • • 电池衰减;

  • • 运行维护成本;

  • • 企业是否有足够的低价充电窗口;

  • • 高价时段是否存在足够的用电负荷。

不同地区、不同时期的电价政策可能发生变化,项目测算应以当地实际执行的电价和企业真实用电数据为准。

控制最大需量

对于采用需量计费或相关基本电费计费方式的企业,储能可以在负荷接近设定上限时快速放电,帮助控制最大需量。

但需量管理对预测和控制能力要求较高,需要结合企业生产节拍、设备运行计划和EMS控制策略进行设计。

提高光伏自发自用比例

已经安装分布式光伏的企业,可能会出现白天光伏发电较多,但生产负荷无法完全消纳的情况。

储能可以将部分富余电量存储起来,在其他时段使用,从而提高光伏自发自用比例。

提升企业能源管理能力

通过储能系统和能源管理系统,企业可以更加清楚地掌握负荷变化、最大需量、设备运行时段及用电成本,为后续扩产和节能改造提供数据依据。

储能越能同时解决功率不足、削峰填谷、需量控制和光伏消纳等多个问题,项目的综合经济性越有可能成立。

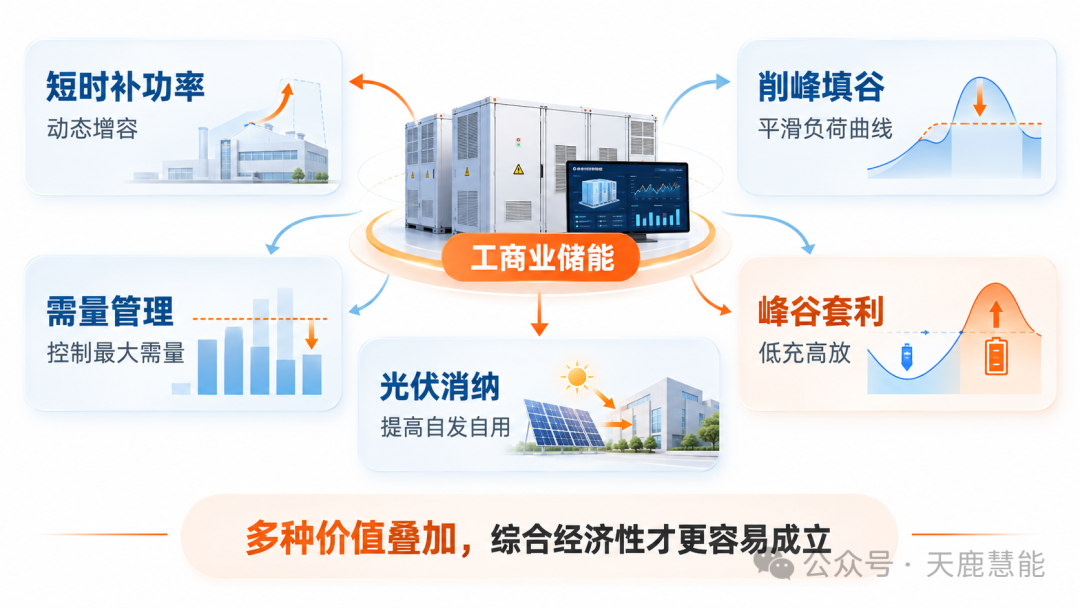

工商业储能短时补功率、削峰填谷、需量管理、峰谷套利和光伏消纳的综合价值

05 哪些情况下,安装储能可能更划算?

储能是否划算,关键不只是新增设备功率有多大,更要看功率缺口持续多久、发生多频繁,以及储能能否获得其他收益。

以下几类场景,更适合优先评估储能方案。

新增设备功率较高,但满功率运行时间较短

部分设备额定功率较高,但并不是全天连续满负荷运行,例如大型冲压设备、注塑设备、电加热设备、焊接设备、空压机、测试平台以及部分周期性生产设备。

如果功率缺口只在特定工序出现,每次持续时间较短,储能可以在设备高功率运行时放电,其他时间再进行充电。

企业负荷峰值明显,但平均负荷不高

有些企业的变压器大部分时间负载率并不高,只在集中开机、生产交接或特定工序中出现短时峰值。

如果仅仅为了少数峰值时段进行变压器增容,新增容量在大部分时间可能处于闲置状态。储能可以针对峰值负荷进行补偿,同时参与峰谷套利和需量管理。

增容条件受限或建设周期较长

部分企业可能面临园区上级供电容量不足、增容报装周期较长、变配电房空间不足、电缆通道受限或停电施工影响生产等问题。

在这种情况下,储能可以作为阶段性解决方案,帮助企业缓解短期功率需求。

但在实施前,仍然需要确认现有配电系统具备安全接入条件,并判断储能充电是否会进一步增加原有系统的用电压力。

储能可以叠加多种收益

如果储能在解决新增设备功率需求的同时,还能用于削峰填谷、峰谷套利、控制最大需量、提高光伏自发自用比例或配合需求响应,那么储能的综合利用率和投资价值通常会更高。

06 哪些情况下,更应该考虑变压器增容?

储能具有灵活性,但不是所有容量不足问题都适合通过储能解决。

新增负荷需要长时间连续运行

如果新增设备每天需要连续运行8小时、12小时甚至24小时,企业基础负荷长期超过现有供电能力,储能就需要配置较大的容量。

储能不仅要持续放电,还必须找到合适的时间充电。如果企业全天负荷都很高,就可能缺少足够的充电窗口。

这类需求的本质不是“短时缺功率”,而是企业长期用电规模已经发生变化,通常更适合通过增容解决。

企业未来还会持续扩产

如果企业已经有明确的长期扩产计划,后续还会增加生产线,仅靠储能不断补充功率,可能出现重复投资。

此时应结合未来三到五年的生产规划,重新评估变压器容量、高低压配电柜、电缆和母线、开关和保护装置、上级供电容量以及变配电房空间。

现有供配电系统存在安全隐患

如果企业存在变压器长期高温或过载、电缆截面积不足、开关容量不匹配、母线容量不足、保护定值不合理、接地或绝缘问题,安装储能不能替代原有系统整改。

储能本身也是一套电源系统,接入后会增加系统运行和保护协调的复杂程度。涉及电气安全问题时,应先进行专业检测和系统校核。

新增设备对连续供电要求较高

如果新增设备对连续生产、电压稳定和生产节拍要求较高,还需要考虑储能的荷电状态、故障状态、维护时间和控制策略。

当储能电量用完或系统退出运行后,新增负荷仍然要依靠原有供电系统。

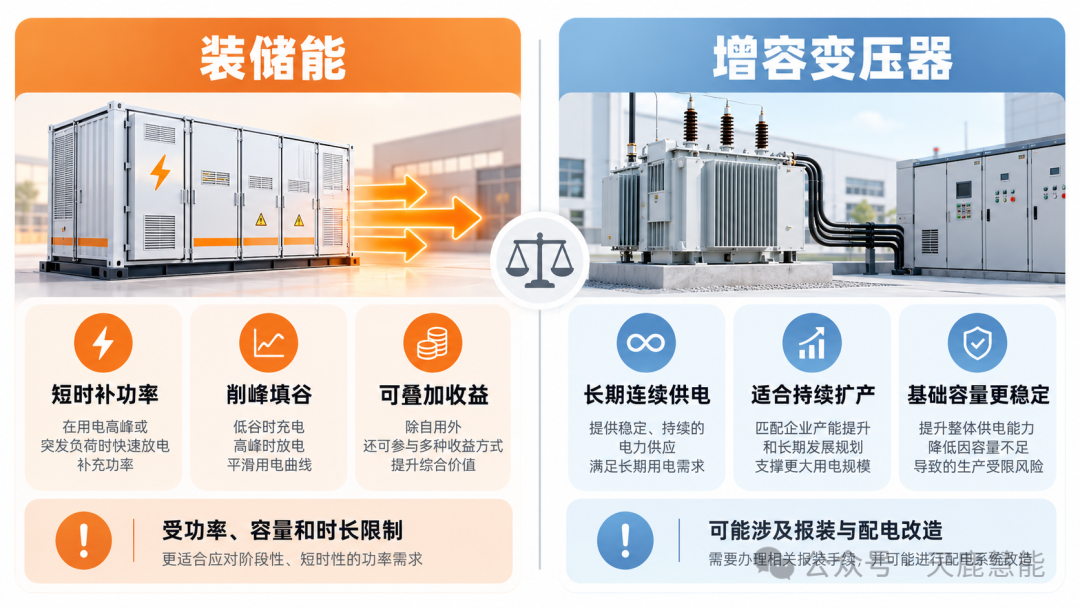

装储能与增容变压器的核心特点和适用边界对比

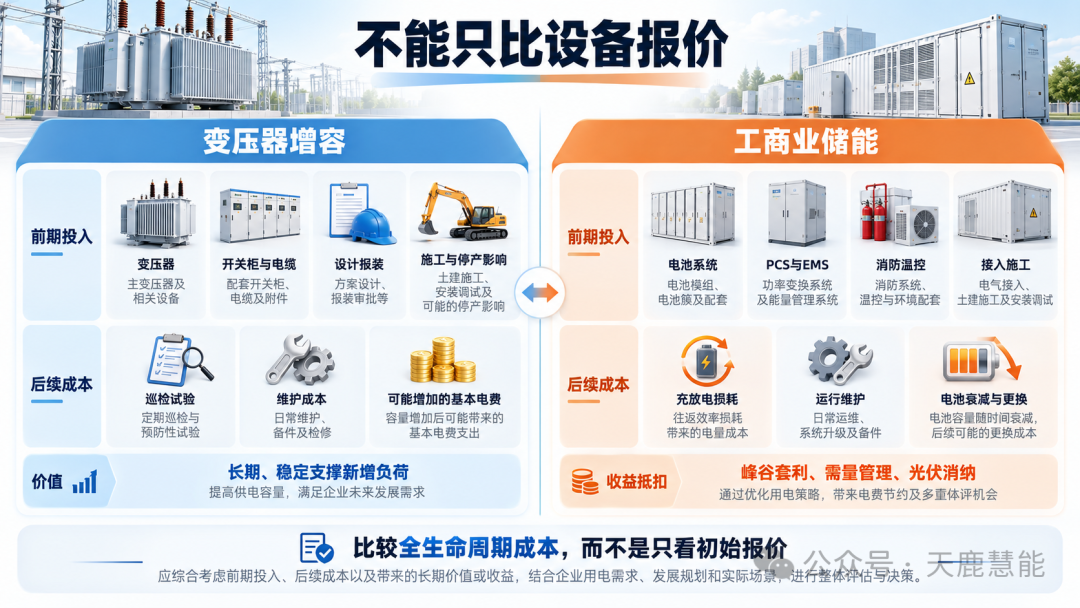

07 两种方案,分别要花哪些钱?

比较两种方案时,不能只看设备采购报价,而要计算项目的全生命周期成本。

变压器增容的主要投入

  • • 变压器采购;

  • • 高低压开关柜改造;

  • • 电缆、母线和保护装置升级;

  • • 变配电房扩建;

  • • 方案设计、报装、检测和验收;

  • • 施工期间停电带来的生产影响;

  • • 可能增加的容量或基本电费;

  • • 后续巡检、试验和维护成本。

变压器增容的特点是前期工程较多,但完成以后,可以长期、稳定地支撑新增负荷。

储能方案的主要投入

  • • 电池系统;

  • • PCS与EMS;

  • • 配电或升压设备;

  • • 消防、温控和安全监测系统;

  • • 土建、吊装和接入施工;

  • • 日常运维;

  • • 充放电损耗;

  • • 电池容量衰减;

  • • 后期电池更换或系统改造。

储能的优势是调节灵活、响应速度快,还可以叠加峰谷套利、需量管理和光伏消纳等收益。

但储能并不是“装完以后免费放电”。每一次充放电都存在能量损耗和寿命成本,随着使用年限增加,可用容量也会发生变化。

变压器增容与工商业储能的前期投入、后续成本和长期价值对比

08 到底哪种方案更划算?先算清四笔账

第一笔账:企业到底缺多少功率?

可以根据以下逻辑进行初步计算:

企业最大负荷+新增设备同时运行功率-现有系统可安全承载功率=需要解决的功率缺口

如果缺口较小、持续时间较短,储能可能更灵活;如果缺口较大,而且属于持续性负荷,变压器增容通常更合理。

第二笔账:每天需要补多长时间?

储能系统不仅要满足功率,还要满足容量。

所需可用容量≈功率缺口×持续时间

例如,企业存在300kW功率缺口:

  • • 持续15分钟,理论电量需求约为75kWh;

  • • 持续2小时,理论电量需求约为600kWh;

  • • 持续8小时,理论电量需求约为2400kWh。

在此基础上,还需要考虑充放电效率、备用电量、电池衰减和运行安全余量。

第三笔账:储能还能创造多少其他收益?

如果储能可以在不承担新增设备负荷时,参与峰谷套利、需量控制或光伏消纳,就不能只把它看成一套“补功率设备”。

但收益测算必须以企业真实负荷曲线、电价结构和生产计划为依据,不能简单照搬其他项目的数据。

第四笔账:企业未来还会不会继续增加负荷?

如果本次只是增加一台间歇运行的设备,未来负荷变化不大,储能可能具有一定优势。

如果企业未来几年还会持续扩产,则应提前规划供配电容量,避免今天安装储能,明年仍然需要增容而形成重复投入。

09 同样新增300kW设备,答案可能完全不同

假设两家企业都准备新增一台300kW设备,现有供电系统只能再提供100kW余量,两家企业都存在约200kW的功率缺口。

企业A:每天短时、间歇运行

新增设备每天运行数次,每次高功率阶段约10分钟,其他时间企业负荷相对较低。

这种情况下,储能只需要在设备高功率运行时补充约200kW,其他时间可以进行充电。如果储能还能同时用于峰谷套利和需量控制,那么储能方案值得重点评估。

企业B:每天连续运行10小时

新增设备投产后,每天需要连续运行10小时,企业负荷将长期超过现有供电能力。

如果使用储能补充200kW,理论上每天就需要提供约2000kWh电量,还没有计算充放电损耗、备用容量和电池衰减。

同时,储能每天还需要具备足够的充电时间和充电功率。这种情况下,除非企业存在特殊供电限制,否则变压器增容通常更符合长期生产需求。

决定方案的不是设备铭牌上的300kW,而是这300kW怎样运行、与哪些负荷同时运行,以及每天需要持续多长时间。

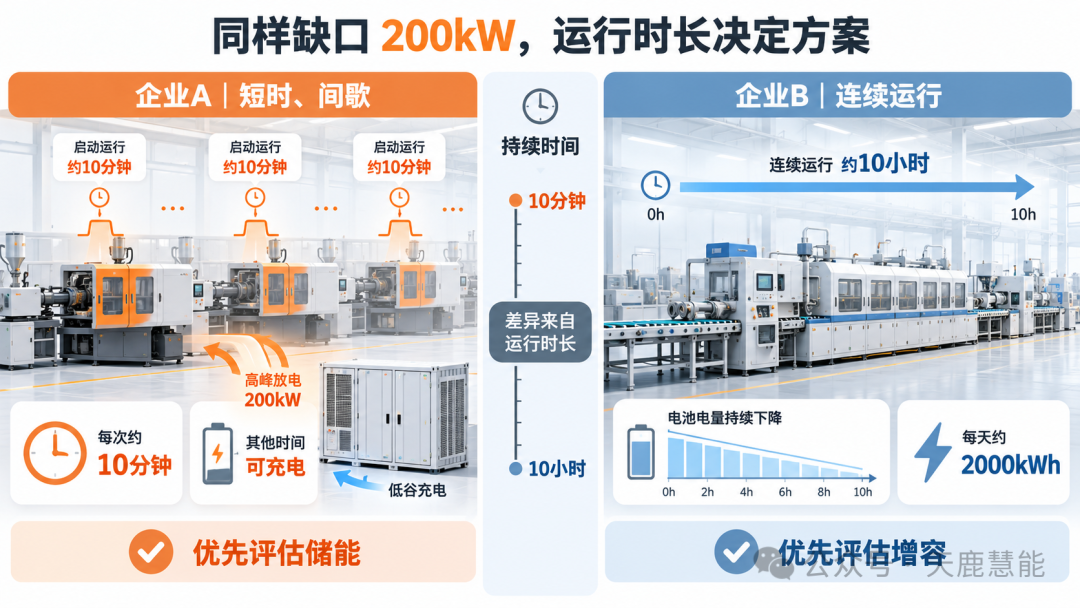

同样200kW功率缺口在短时运行和连续运行场景下的方案差异

10 有些项目的最优答案,不是二选一

在实际项目中,储能和变压器增容不一定互相排斥。

部分企业更适合采用“适度增容+储能”的组合方案:

  • • 通过适度增容满足长期基础负荷;

  • • 通过储能处理短时峰值;

  • • 避免为了少数极端峰值过度配置变压器;

  • • 利用储能进行峰谷套利和需量管理;

  • • 为未来扩产保留一定的调整空间。

例如,企业长期需要增加300kW负荷,偶尔还会出现额外200kW峰值。

与其为了少数短时峰值配置更大的变压器,也可以考虑先通过增容满足长期基础负荷,再由储能覆盖偶发峰值。

组合方案是否划算,需要结合增容成本、储能收益、场地条件、生产计划和未来负荷增长进行综合判断。

11 企业决策前,至少要准备这些数据

无论最终选择增容还是储能,都建议先收集以下资料:

  1. 1. 现有变压器容量、数量和运行方式;

  2. 2. 最近一段时间的企业负荷曲线;

  3. 3. 最大需量、平均负荷和峰值持续时间;

  4. 4. 新增设备额定功率和启动功率;

  5. 5. 新设备每天运行时间及生产节拍;

  6. 6. 新旧设备之间的同时运行关系;

  7. 7. 配电柜、电缆、母线和开关参数;

  8. 8. 企业实际执行的电价结构;

  9. 9. 基本电费计费方式;

  10. 10. 是否已经安装分布式光伏;

  11. 11. 未来三到五年的扩产计划;

  12. 12. 场地、消防和储能接入条件;

  13. 13. 企业对停电和供电可靠性的要求。

只有掌握这些数据,才能判断企业缺少的是短时功率调节能力,还是长期供电容量。

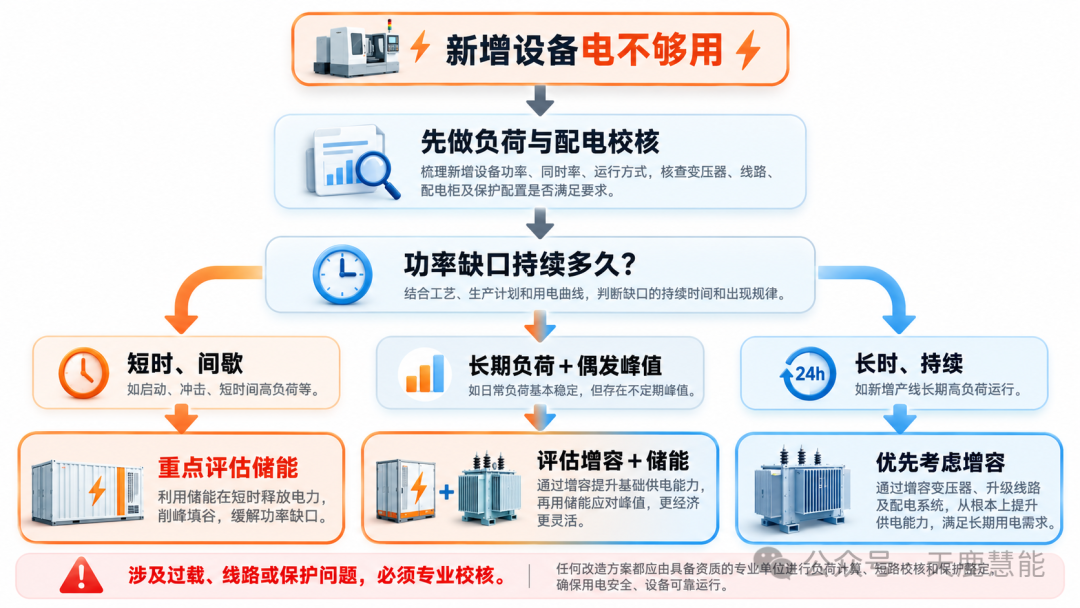

新增设备供电不足时的储能、增容与组合方案决策路径

结语:储能可以补功率,但不能绕开供电安全

新增设备以后,装储能还是增容变压器,没有统一答案。

短时间、间歇性的功率缺口,可以重点评估储能;长时间、持续性的容量不足,应优先考虑变压器增容。

如果储能还能同时参与峰谷套利、削峰填谷、需量控制和光伏消纳,其综合经济性可能更好。

如果企业负荷长期接近上限、未来还要持续扩产,或者现有供配电系统存在安全隐患,仅靠储能通常不能从根本上解决问题。

更重要的是,储能补充的只是特定时间内的功率,并不会提高原有变压器、电缆、开关和母线的额定承载能力。

因此,在确定方案之前,应根据企业真实负荷曲线、新增设备工况和供配电系统参数进行专业校核,分别测算:

  • • 现有系统还能安全承载多少负荷;

  • • 储能需要配置多大功率和容量;

  • • 储能能够持续支撑多长时间;

  • • 储能还可以创造哪些额外收益;

  • • 增容与储能的全生命周期成本;

  • • 哪种方案更符合企业未来的扩产计划。

不是所有设备功率不够都必须增容,也不是安装储能就一定能够解决。

先把功率缺口、持续时间、系统条件和未来负荷算清楚,才能避免投资不足,也能避免过度建设。


不确定该增容,还是装储能?

如果您的企业正在扩产、增加生产线或准备采购大功率设备,但现有变压器容量可能不足,可以添加下方企业微信沟通。

我们可以结合企业的现有变压器及配电系统参数、近期用电负荷曲线、新增设备功率和运行时间、峰谷电价、基本电费情况以及未来扩产计划,初步判断企业更适合:

  • • 变压器增容;

  • • 配置工商业储能;

  • • “适度增容+储能”的组合方案。

同时,初步测算功率缺口、储能配置和项目经济性。

长按识别下方二维码,添加企业微信添加时备注:设备增容

企业微信二维码

说明:具体方案需结合现场条件、负荷数据及供配电系统参数进行专业校核,初步沟通结果不作为电气设计、设备选型或施工依据。
